[房产资讯] 富秦馨苑5#力争2022年11月底验收交付使用!

[复制链接]
发表于 2022-10-3 23:17:09 | 显示全部楼层 |阅读模式 来自: 中国陕西渭南
留言内容:

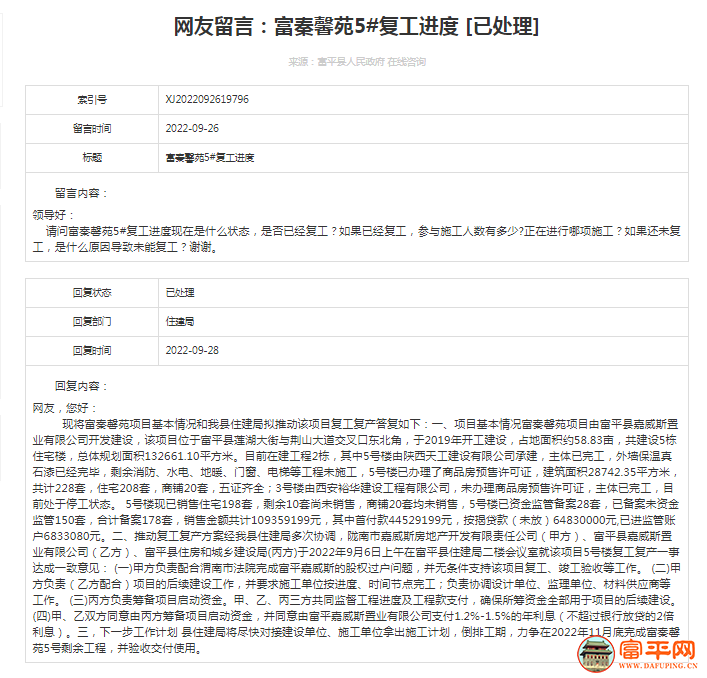

领导好:
       请问富秦馨苑5#复工进度现在是什么状态,是否已经复工?如果已经复工,参与施工人数有多少?正在进行哪项施工?如果还未复工,是什么原因导致未能复工?谢谢。

回复内容:
网友,您好:
       现将富秦馨苑项目基本情况和我县住建局拟推动该项目复工复产答复如下:
一、项目基本情况富秦馨苑项目由富平县嘉威斯置业有限公司开发建设,该项目位于富平县莲湖大街与荆山大道交叉口东北角,于2019年开工建设,占地面积约58.83亩,共建设5栋住宅楼,总体规划面积132661.10平方米。目前在建工程2栋,其中5号楼由陕西天工建设有限公司承建,主体已完工,外墙保温真石漆已经完毕,剩余消防、水电、地暖、门窗、电梯等工程未施工,5号楼已办理了商品房预售许可证,建筑面积28742.35平方米,共计228套,住宅208套,商铺20套,五证齐全;3号楼由西安裕华建设工程有限公司,未办理商品房预售许可证,主体已完工,目前处于停工状态。5号楼现已销售住宅198套,剩余10套尚未销售,商铺20套均未销售,5号楼已资金监管备案28套,已备案未资金监管150套,合计备案178套,销售金额共计109359199元,其中首付款44529199元,按揭贷款(未放)64830000元,已进监管账户6833080元。
二、推动复工复产方案经我县住建局多次协调,陇南市嘉威斯房地产开发有限责任公司(甲方)、富平县嘉威斯置业有限公司(乙方)、富平县住房和城乡建设局(丙方)于2022年9月6日上午在富平县住建局二楼会议室就该项目5号楼复工复产一事达成一致意见:(一)甲方负责配合渭南市法院完成富平嘉威斯的股权过户问题,并无条件支持该项目复工、竣工验收等工作。(二)甲方负责(乙方配合)项目的后续建设工作,并要求施工单位按进度、时间节点完工;负责协调设计单位、监理单位、材料供应商等工作。(三)丙方负责筹备项目启动资金。甲、乙、丙三方共同监督工程进度及工程款支付,确保所筹资金全部用于项目的后续建设。(四)甲、乙双方同意由丙方筹备项目启动资金,并同意由富平嘉威斯置业有限公司支付1.2%-1.5%的年利息(不超过银行放贷的2倍利息)。
三,下一步工作计划 县住建局将尽快对接建设单位、施工单位拿出施工计划,倒排工期,力争在2022年11月底完成富秦馨苑5号剩余工程,并验收交付使用。



来源:富平县政府网站


您需要登录后才可以回帖 登录 | 立即注册 |

本版积分规则

QQ|手机版|富平网 ( 陕ICP备16004736号 )|陕公网安备61052802000068号

GMT+8, 2024-4-25 09:27 , Processed in 0.125721 second(s), 25 queries .

Powered by Discuz! X3.4

Copyright © 2001-2023, Tencent Cloud.

快速回复 返回顶部 返回列表
